Das TIWAG-Kraftwerksprojekt Tauernbach-Gruben soll 2026 in Betrieb gehen, die Arbeiten schreiten stabil und termingerecht voran.

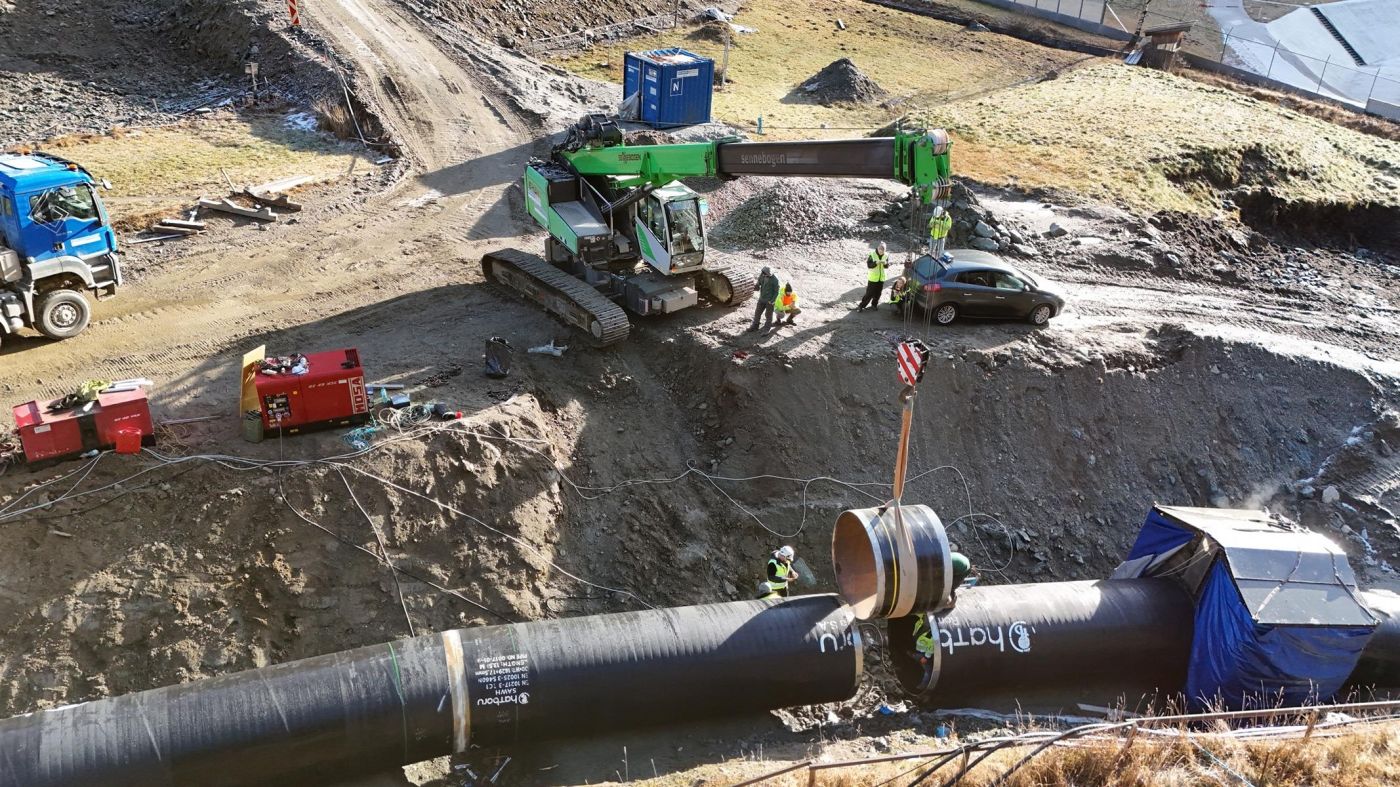

Die Bauarbeiten am Osttiroler TIWAG-Kraftwerksprojekt Tauernbach-Gruben liegen weiterhin exakt im Zeitplan. Wie die TIWAG in einer Aussendung informiert wurde kurz vor Weihnachten der letzte Abschnitt der rund 6 Kilometer langen Druckrohrleitung fertiggestellt. Projektleiter Martin Riedl spricht von einem „entscheidenden Fortschritt“, da mit der finalen Schweißnaht der Triebwasserweg nun vollständig abgeschlossen sei. In den kommenden Monaten soll der elektromechanische Ausbau intensiv vorangetrieben werden, damit im Frühjahr der Testbetrieb starten kann.
Kraftwerk liefert 85 Gigawattstunden jährlich
Auch TIWAG-Vorstand Alexander Speckle zeigt sich erfreut über das Etappenziel und lobt die Leistung der beteiligten Teams, trotz anspruchsvoller Rahmenbedingungen seien Zeit- und Budgetplan eingehalten worden. Die TIWAG investiert rund 175 Millionen Euro in die neue Anlage, die künftig jährlich etwa 85 Gigawattstunden Strom liefern soll. Das entspricht dem Bedarf von rund 20.000 Haushalten und stärkt die Versorgungssicherheit im Iseltal und in ganz Osttirol.
Auch beim 2,3 Kilometer langen Druckstollen, dem ersten Abschnitt des Triebwasserweges, lag das Projekt, laut TIWAG deutlich vor dem Zeitplan. Zwischenzeitlich wurden die Betoninnenschale und der Anschluss an die Stahldruckrohrleitung fertiggestellt, zudem konnten technisch anspruchsvolle Arbeiten wie die Unterquerung des Tauernbachs und der Transalpinen Ölleitung abgeschlossen werden. Auch die Verlegung eines rund 700 Meter langen Abschnitts der Felbertauernstraße konnte ohne größere Verkehrseinschränkungen abgeschlossen werden.
Inbetriebnahme im Herbst 2026
Derzeit werden die Turbinengehäuse montiert, im kommenden Jahr folgen die Generatoren. Der Maschinentrafo ist bereits seit Oktober vor Ort, ebenso laufen die Renaturierungsarbeiten, die im Frühjahr 2026 fortgesetzt werden. Die offizielle Inbetriebnahme des neuen Kraftwerks ist für Herbst 2026 vorgesehen.
